Auto Świat Wiadomości Aktualności GDDKiA wyda na Gierkówkę ponad 900 mln zł. Będzie bezpieczna i nowoczesna

GDDKiA wyda na Gierkówkę ponad 900 mln zł. Będzie bezpieczna i nowoczesna

Gierkówka będzie bezpieczniejsza i bardziej komfortowa. Na niegdyś jednej z najnowocześniejszych tras, dziś odbywają się prace drogowe, dążące do dostosowania trasy do dzisiejszych czasów. Koszt remontu ośmiu odcinków to ponad 900 mln zł.

Choć rolę Gierkówki przejęła autostrada A1, to dla regionu nadal kluczowa trasa
Choć rolę Gierkówki przejęła autostrada A1, to dla regionu nadal kluczowa trasaGDDKiA
  • Gierkówka jest remontowana, aby poprawić jej stan i zwiększyć bezpieczeństwo
  • Całkowity koszt remontu ośmiu odcinków to ponad 900 mln zł. Część jest jeszcze projektowana
  • Wprowadzono nową organizację ruchu oraz podpisano umowy na przebudowę kolejnych odcinków
  • Modernizacja obejmie ponad 40 km trasy w województwie śląskim. Ma być w pełni dostępna do 2027 r.
  • Działania mają na celu również ochronę środowiska i redukcję hałasu

Gierkówka od 1976 r. stanowiła główny ciąg komunikacyjny prowadzący z Warszawy Katowic. Dziś jej znaczenie jest znacznie mniejsze, ze względu na wybudowanie autostrady A1 i trasy S8. Cały czas jednak istnieje i może być alternatywą dla tych tras oraz stanowi dobry dojazd do wielu miast położonych obok gierkówki. Z tego względu nie będzie ona usunięta, a wyremontowana. Jak zapowiedziało GDDKiA, wpłynie to na poprawę bezpieczeństwa ruchu drogowego i warunki komunikacyjne.

Jeden odcinek gotowy, siedem w trakcie prac

W lipcu ubiegłego roku podpisane zostały umowy na przebudowę odcinków Częstochowa — Nowa Wieś oraz Siedlec Duży — Koziegłowy. Dla kolejnych dwóch odcinków tj. Nowa Wieś — Zawada (oddana do użytku) i Markowice — Brudzowice umowy były podpisane odpowiednio w 2021 r. oraz w 2022 r. Łączna długość tych czterech odcinków to 19 km, a wartość umów realizacyjnych to w sumie ponad 360 mln zł. W lutym 2024 r. natomiast została podpisana umowa na remont odcinka Zawada — Siedlec (5,5 km) o wartości ponad 119 mln zł.

Dla kolejnych trzech odcinków o długości około 17 km wykonywana jest dokumentacja projektowa. Szacuje się, że łączny koszt inwestycji (wraz z przygotowaniem do realizacji) tych ośmiu odcinków drogi wyniesie ponad 900 mln zł. Do 2027 r. ma zostać zmodernizowane ponad 40 km tej trasy w województwie śląskim.

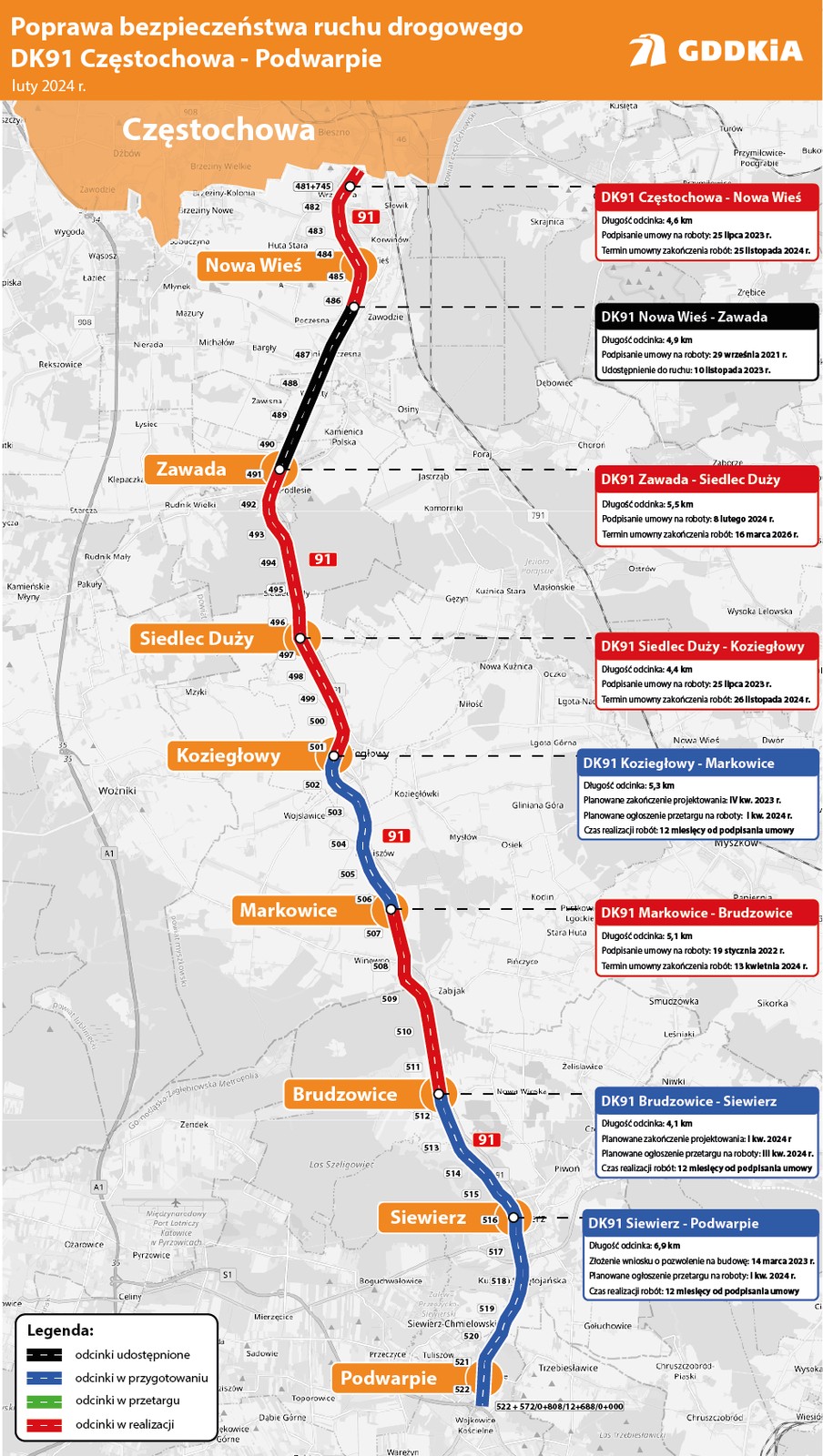

Plan prac na Gierkówce
Plan prac na GierkówceGDDKiA

DK91 gierkówka: Zawada — Siedlec Duży

Początek przebudowywanego odcinka zlokalizowany jest w rejonie skrzyżowania DK91 z ul. Długą w Zawadzie, następnie biegnie przez Romanów, Siedlec Mały aż do granicy Siedlca Małego i Dużego. W ramach inwestycji wyremontowana będzie droga, przebudowane skrzyżowania oraz stworzone zostaną ciągi piesze. Na poprawę bezpieczeństwa ruchu drogowego wpłynie m.in. wykonanie oświetlenia i sygnalizacji świetlnych, a w zakresie ochrony środowiska przebudowane i wybudowane będą przepusty, rowy przydrożne, płotki herpetologiczne i osadniki zawiesin. Na redukcję hałasu wpłynie budowa ekranów akustycznych.

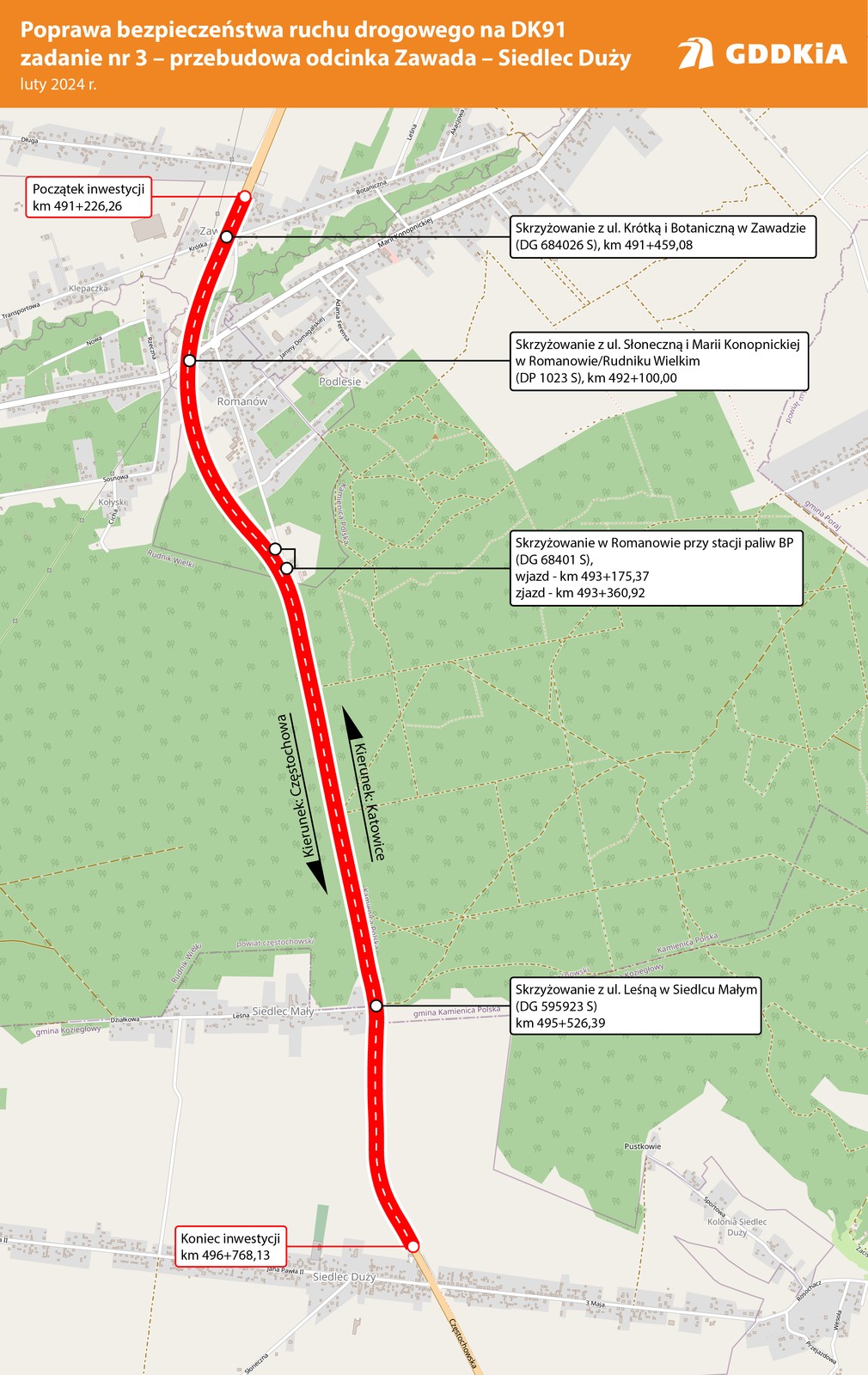

Przebudowa odcinka pomiędzy Zawadą a Siedlcem Dużym na Gierkówce
Przebudowa odcinka pomiędzy Zawadą a Siedlcem Dużym na GierkówceGDDKiA

DK91 gierkówka: Częstochowa — Nowa Wieś

Przebudowę ponad 4,6-kilometrowego odcinka wyceniono na ponad 95 mln zł. Początek odcinka zlokalizowany jest na granicy Częstochowy i Wrzosowej, a jego koniec przed skrzyżowaniem z ulicami Południową i Handlową w Poczesnej.

Zgodnie z obowiązującą organizacją ruch dwukierunkowy pojazdów odbywa się na jezdni w kierunku Katowic, a w związku z wprowadzonymi ograniczeniami w dostępności na skrzyżowaniach drogi krajowej z drogami poprzecznymi wyznaczone zostały objazdy.

Obecnie na wyłączonej z ruchu jezdni w kierunku Częstochowy wykonawca rozbiera nawierzchnię asfaltobetonową oraz buduje kanalizację deszczową, która przejmie wody opadowe i roztopowe z pasa drogowego drogi krajowej. Jeszcze w lutym planowane jest wykonanie ścianek szczelnych, które będą stanowiły tymczasowe zabezpieczenie wykopów pod zaprojektowane przepusty rurowe. Termin umowny zakończenia prac to koniec listopada 2024 r.

DK91 gierkówka: Siedlec Duży — Koziegłowy

Wartość umowy to ponad 81 mln zł za przebudowę ponad 4,4-kilometrowego odcinka. Początek odcinka zlokalizowany jest za ul. Leśną w Siedlcu Dużym, a jej koniec przed skrzyżowaniem z ul. Lipową w Koziegłowach.

W październiku ub.r. wprowadzono tam tymczasową organizację ruchu. Zamknięta została jezdnia w kierunku Częstochowy na odcinku 4 km, pomiędzy skrzyżowaniami w Siedlcu Dużym (skrzyżowanie DK91 z ul. Jana Pawła II) i w Koziegłowach (skrzyżowanie DK91 z DW789). Rozbierana jest stara nawierzchnia, a ruch dwukierunkowy pojazdów odbywa się na jezdni w kierunku Katowic. Umowny termin zakończenia prac przypada na koniec listopada 2024 r., ale wykonawca deklaruje udostępnienie przebudowanej drogi do ruchu na początku 2025 r.

DK91 gierkówka: Markowice — Brudzowice

Umowa na budowę tego 5-kilometrowego odcinka opiewa na ponad 69 mln zł. Obecnie dwukierunkowy ruch pojazdów odbywa się na jezdni prowadzącej do Katowic.

Prace budowlane trwają na zamkniętej jezdni w kierunku Częstochowy, a zaawansowanie robót na tym odcinku wynosi 80 proc. W związku z wystąpieniem robót nieprzewidzianych w dokumentacji projektowej oraz niesprzyjających warunków atmosferycznych czas realizacji inwestycji został wydłużony do kwietnia 2024 r., a wykonawca deklaruje udostępnić przebudowaną drogę do ruchu w połowie br.

Autor Mateusz Pokorzyński
Mateusz Pokorzyński
Dziennikarz AutoŚwiat.pl
Pokaż listę wszystkich publikacji
