To było spektakularne. Co było w 45-metrowym ładunku, o którym w ubiegłym roku było tak głośno?

Paradoksalnie kolosy dość często witają na polskich drogach. W 2024 r. GDDKiA wydała ponad 15,1 tys. zezwoleń na takie przejazdy, a w ubiegłym roku liczba ta sięgnęła 16 tys.
Dalszy ciąg artykułu pod materiałem wideo

Jak wykonuje się transporty nienormatywne?

Logo

Czytaj nas częściej w Google

Dodaj w Google
Choć pozwoleń na nie wydaje się co roku tak dużo, kierowcy nieczęsto mają okazję na nie trafić. Najczęściej transporty nienormatywne wykonywane są bowiem nocą, choć zdarzają się również w ciągu dnia. Przewożone są wtedy elementy konstrukcji stalowych, zbiorniki, filtry przemysłowe czy części maszyn do drążenia tuneli, których szerokość na pojeździe może dochodzić do 9 m, a masa przekraczać 100 ton. Każdy etap takiego przewozu wymaga uzgodnień — od wyboru pojazdu, przez uzyskanie zezwoleń, aż po ewentualny demontaż infrastruktury drogowej.

Kiedy transport staje się nienormatywny?

Zgodnie z przepisami, pojazdy i zespoły pojazdów mogą poruszać się po polskich drogach bez specjalnych zezwoleń, jeśli nie przekraczają określonych wymiarów i mas. Limity te to m.in. 16,5 m długości dla ciągnika z naczepą, 18,75 m dla pojazdu silnikowego z przyczepą, 2,5 m szerokości, 4 m wysokości, 40 t masy całkowitej oraz 11,5 t nacisku pojedynczej osi napędowej. Przekroczenie któregokolwiek z tych parametrów oznacza konieczność uzyskania zezwolenia na przejazd nienormatywny. W dużym skrócie wymiary nie mogą przekroczyć:
  • 16,5 m długości dla ciągnika z naczepą,
  • 18,75 m długości dla pojazdu silnikowego i przyczepy,
  • 2,5 m szerokości pojazdu,
  • 4 m wysokości pojazdu,
  • 40 t masy całkowitej,
  • 11,5 t nacisku pojedynczej osi napędowej
Każdy transport, który je przekracza, jest transportem nienormatywnym.
Aby taki transport mógł się odbyć, niezbędne jest uzyskanie zezwolenia odpowiedniej kategorii — od I do V. O tym, kto wydaje zezwolenie, decydują parametry pojazdu oraz trasa przejazdu. W przypadku największych transportów decyzję podejmuje Generalny Dyrektor Dróg Krajowych i Autostrad, a w niektórych sytuacjach także prezydent miasta na prawach powiatu. W 2025 r. znaczna część zezwoleń dotyczyła przewozu elementów do farm wiatrowych, których długość sięgała nawet 97 m, szerokość 5,3 m, wysokość 4,75 m, a masa 90 t.

Jak się zabezpiecza i organizuje trasę dla takiego kolosa?

Przy planowaniu trasy przejazdu nienormatywnego kluczowe znaczenie mają stan techniczny dróg i mostów, a także bezpieczeństwo ruchu. Ładunek nie może przekraczać nośności obiektów inżynierskich, a na trasie uwzględnia się aktualne utrudnienia, takie jak remonty czy inne przeszkody. Po uzgodnieniu wszystkich szczegółów wydawane jest zezwolenie w formie decyzji administracyjnej.
Najczęstszą przyczyną odmowy wydania zezwolenia jest zły stan techniczny lub ograniczona nośność mostów. W przypadku powstania zagrożenia lub utrudnienia w ruchu podczas transportu pilot zobowiązany jest natychmiast powiadomić policję oraz zarządcę drogi.
Realizacja przejazdu nienormatywnego wiąże się z dodatkowymi kosztami po stronie przewoźnika. Zgodnie z przepisami, to on pokrywa wydatki związane z przystosowaniem trasy, wykonaniem ekspertyz, przygotowaniem dokumentacji czy czasowym demontażem infrastruktury drogowej. Przewoźnik musi także zapewnić ekipę odpowiedzialną za przygotowanie i przywrócenie drogi do stanu pierwotnego. W przypadku poważniejszych prac konieczne są dodatkowe uzgodnienia z zarządcą drogi.
Zezwolenia na transport nienormatywny najczęściej przewidują realizację przejazdu w godzinach 22.00 — 6.00, kiedy ruch jest mniejszy. W wyjątkowych sytuacjach, na przykład przy bardzo wysokich zestawach, przejazd może odbywać się w dzień, co pozwala na większą precyzję manewrów. Przewoźnik musi dostosować prędkość do warunków na drodze, a przez mosty pojazdy o masie od 40 do 60 t mogą przejeżdżać z prędkością do 10 lub 20 km na godz., bez gwałtownego hamowania ani przyspieszania. Przy masie powyżej 60 t konieczne jest wstrzymanie ruchu innych pojazdów i obecność pilota.
Szczególną ostrożność należy zachować przy skrętach, przejeździe obok azyli dla pieszych czy wysp spowalniających ruch. W razie potrzeby zestaw transportowy może zostać obniżony, aby zmieścić się pod obiektami inżynierskimi. W przypadku trudnych warunków pogodowych transport powinien zostać wstrzymany do czasu poprawy sytuacji.

Jakie były największe transporty ostatnich lat?

W ostatnich latach na polskich drogach pojawiło się kilka wyjątkowo spektakularnych przewozów nienormatywnych. W 2021 r. do Zakładów Chemicznych w Policach przewieziono ładunek o masie 1160 t, długości 96 m, szerokości 8,9 m i wysokości 10,9 m. Trasa liczyła blisko 3 km.

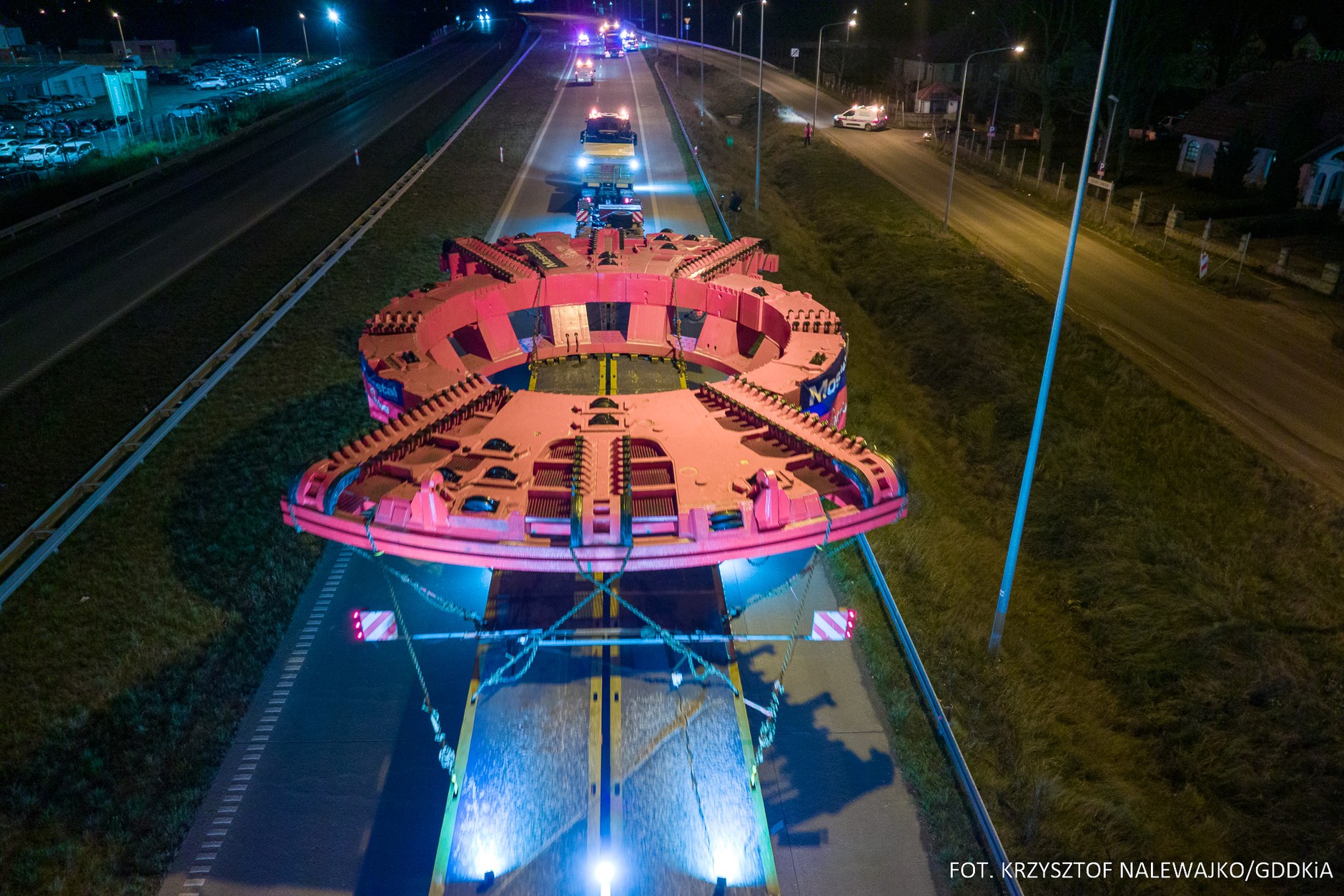

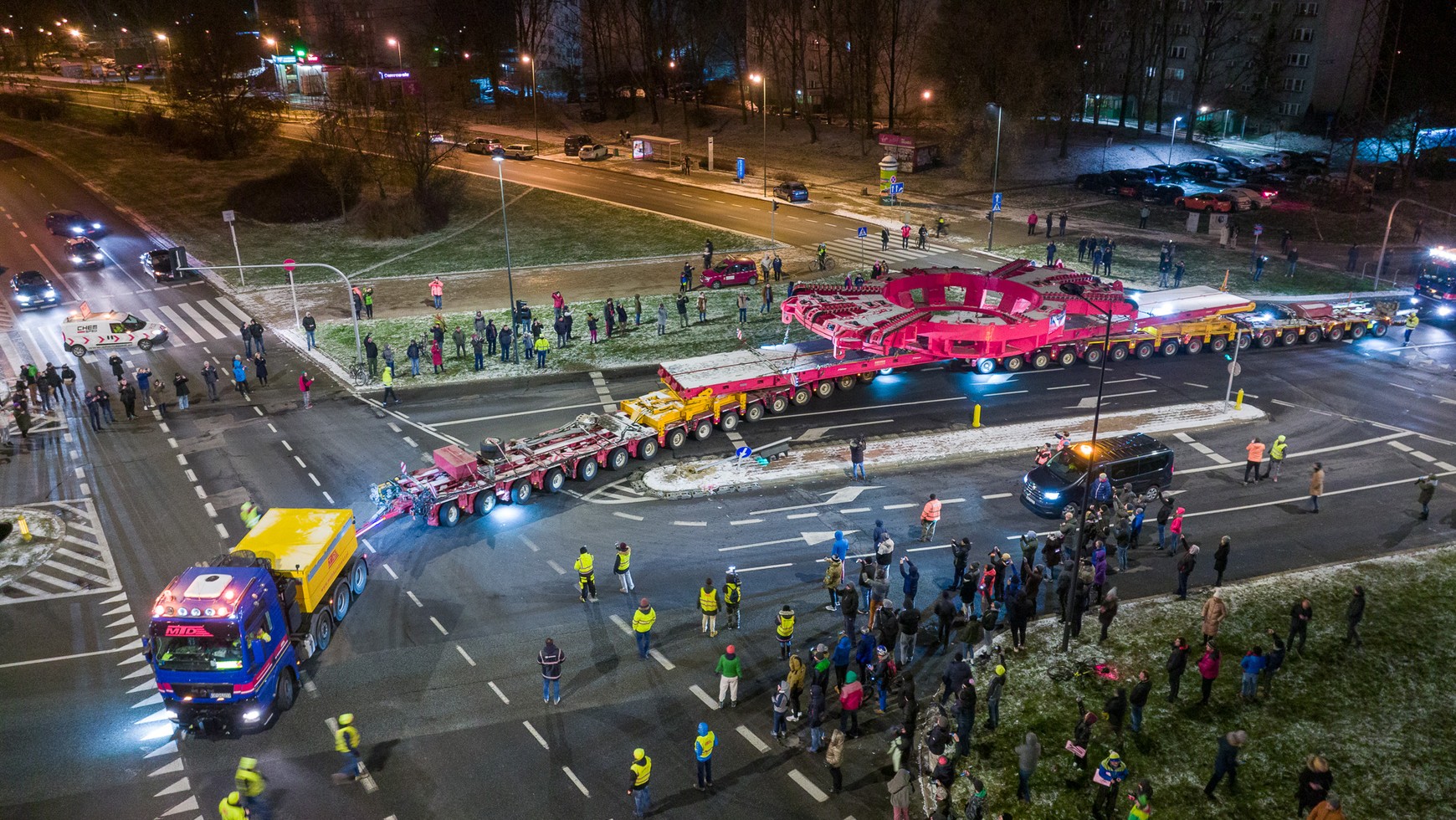

Kolejnym przykładem był transport maszyny TBM na budowę drogi ekspresowej S19 Rzeszów Południe — Babica, realizowany od 11 listopada 2022 r. do 31 stycznia 2023 r. Największe zestawy miały długość 74 m, szerokość 9 m i masę całkowitą sięgającą 499 ton.

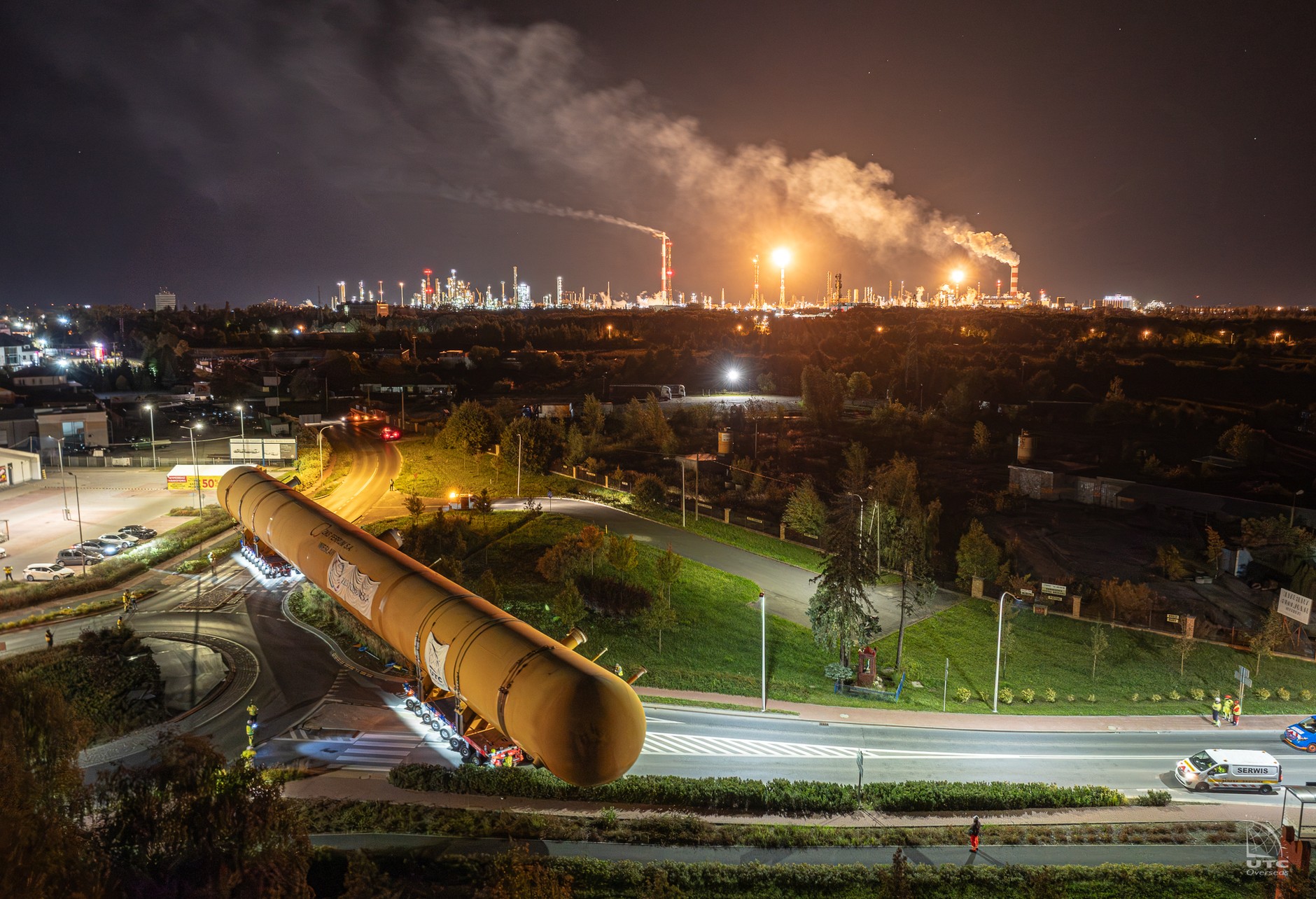

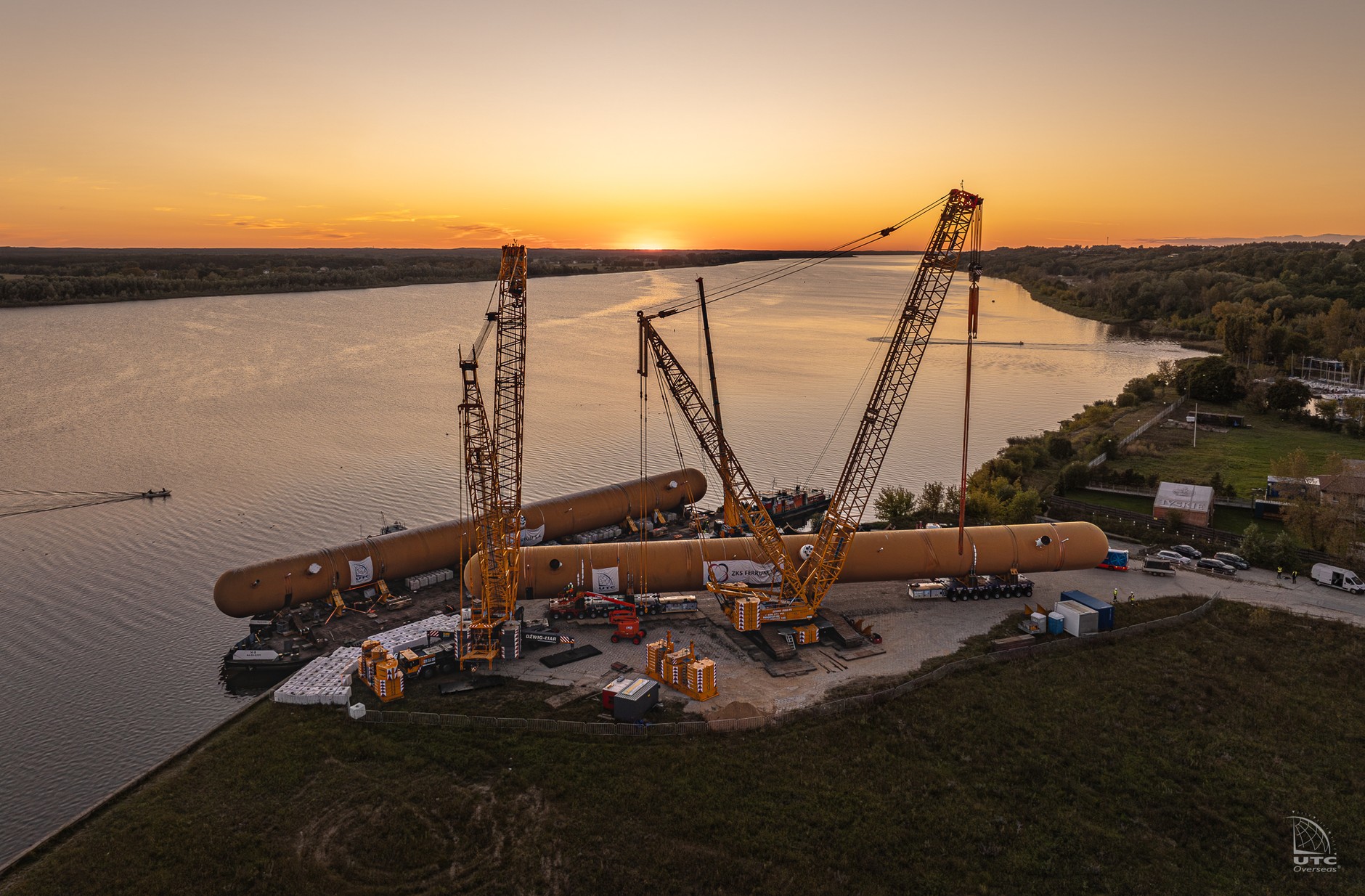

We wrześniu ubiegłego roku z nabrzeża Wisły w Płocku na teren PKN Orlen przetransportowano dwa zbiorniki, z których każdy miał ponad 80 m długości, 8 m wysokości i ważył 465 t (masa całkowita transportu wyniosła 617 t). Przed realizacją tej operacji przygotowano cyfrowy model trasy z wykorzystaniem skanowania 3D i szczegółowych analiz, aby zapewnić bezpieczny przejazd. Podczas transportu na bieżąco demontowano latarnie, znaki oraz linie energetyczne i telekomunikacyjne, a ronda były odpowiednio zabezpieczane. Po zakończeniu przewozu cała infrastruktura została przywrócona do pierwotnego stanu. Dzięki wykonaniu tego transportu nocą mieszkańcy miasta mogli normalnie funkcjonować w ciągu dnia.

Ten transport przeszedł do historii

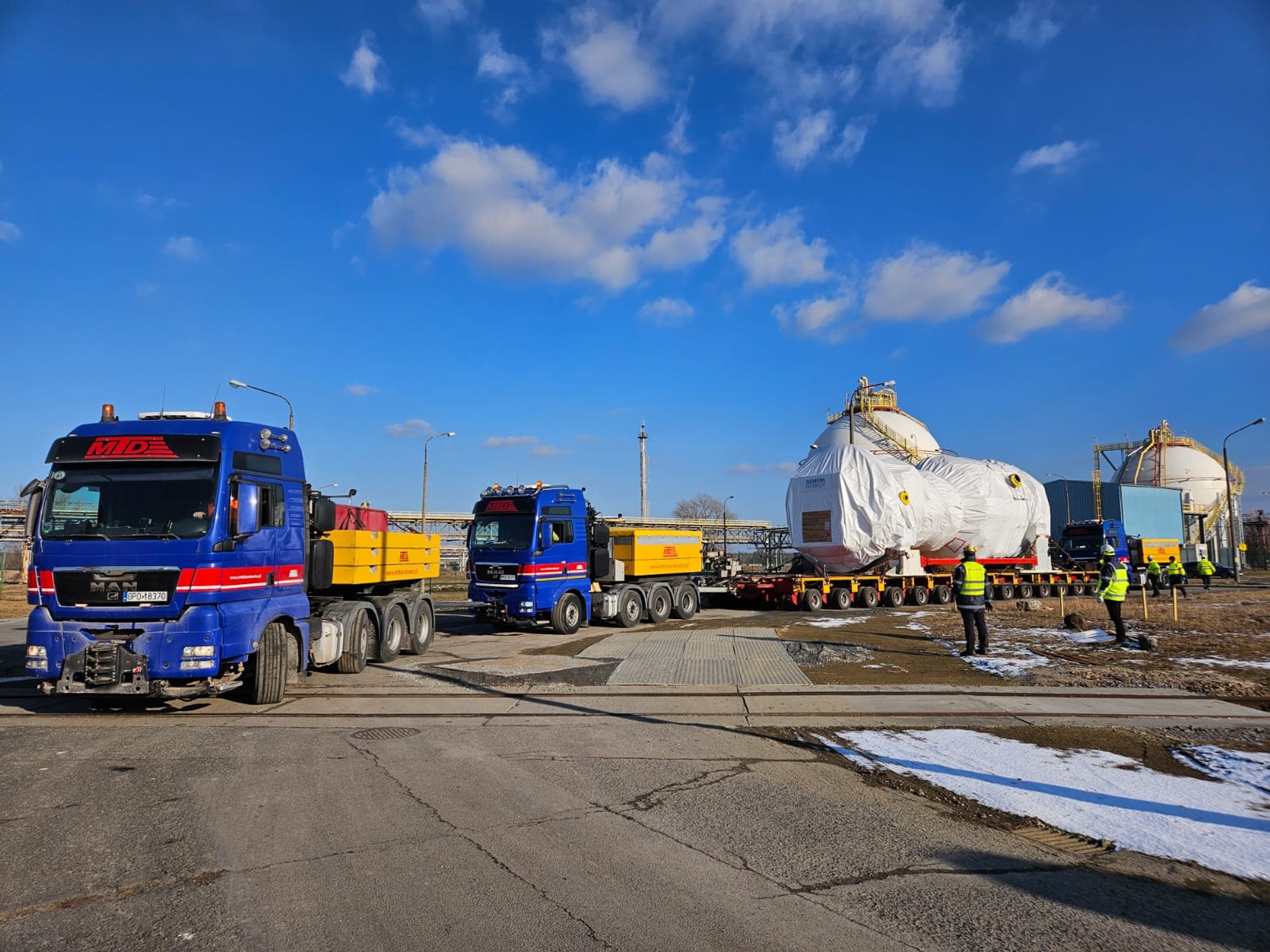

W lutym 2025 r. z Kędzierzyna-Koźla do Elektrowni Rybnik przewieziono turbinę gazową o długości 45 m, szerokości 5,6 m, wysokości 6,4 m i masie 524 t. Do elektrowni trafił także generator o podobnych gabarytach — 45 m długości, 5 m szerokości, 5,9 m wysokości i 518 t masy.
Aby umożliwić bezpieczny przejazd pojazdu, na moście w Nieborowicach został zainstalowany prefabrykowany, stalowy most o długości 21 metrów. Tymczasowa konstrukcja została oparta na podporach obecnej przeprawy, co pozwoliło na przejazd ciężkiego transportu bez nadmiernego obciążania głównych elementów mostu. Bezpośrednio przed przejazdem i po nim przewidziano szczegółowy przegląd techniczny mostu. Pojazdy przewożące ładunek ponadnormatywny musiały poruszać się z prędkością nie większą niż 10 km na godz.
